Manual de Construcción para Propietarios





7. PROCEDIMIENTOS POR PARTIDAS



7.7 TECHOS



7.7.4 Vaciado del concreto en techos







Antes de colocar el concreto en el techo, debemos observar que los fierros y las tuberías de electricidad, de agua y de desagüe se encuentren en buen estado y ubicados de acuerdo a lo establecido en los planos.



Igualmente, se debe verificar que el encofrado esté horizontal y los pies derechos sean estables. Además, que las uniones de las piezas del encofrado no tengan espacios entre ellas por donde se pueda escapar el concreto.



Colocar tablas de madera para que las personas que trabajen en el vaciado de techo no caminen directamente sobre el fierro, porque pueden doblarlo modi?cando su ubicación y recubrimiento. También se debe humedecer el encofrado de las vigas y los ladrillos de techo para que no absorban el agua del concreto.



Para la preparación de la mezcla se deberá consultar la resistencia que se especifica en los planos. Por lo general, para una casa de dos o tres pisos es de 175 kg/cm2.

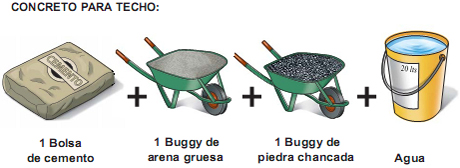

La proporción recomendable para obtener esta resistencia es de 1 volumen de cemento, 3 volúmenes de arena gruesa y 3 volúmenes de piedra chancada. Esto se logra usando 1 bolsa de cemento, 1 buggy de arena gruesa, 1 buggy de piedra chancada y la cantidad de agua necesaria para obtener una mezcla que permita un buen trabajo.



La cantidad de agua varía dependiendo del estado de humedad de la arena y la piedra. Si están totalmente secas, el agua para una bolsa de cemento podrá ser de 40 litros, pero si están totalmente mojadas bastará con 20 litros.







A diferencia de otros tipos de concreto, este debe hacerse de preferencia usando una mezcladora. Si se hace de manera manual obtendremos una mezcla no uniforme. Es decir, que no tenga la misma resistencia en todo el techo.



Durante el vaciado se debe llenar primero las vigas y viguetas, y luego la losa superior.



Para una buena compactación del concreto debemos usar un vibrador mecánico o chuzar la mezcla. Recuerde que hay que tener cuidado de no vibrar en exceso porque los componentes del concreto se pueden separar.



Finalmente, la losa de techo debe quedar lo más nivelada posible. Esta operación se hace pasando una regla de madera o aluminio sobre la superficie de la losa.



Luego de 24 horas y durante los siguientes 7 días, el concreto de la losa debe ser curado con abundante agua para evitar rajaduras y permitir que el concreto alcance su resistencia de?nitiva. Para una mejor efectividad del curado se recomienda formar las arroceras, que son bordes de arena fina o tierra que permiten que el agua se empoce para que su acción sea más duradera.
